1. 項目背景
VOB:隨著公司業務增長,作業量增加,加班多,訂單不均衡,作業量不均衡,倉儲人力資源不能充分利用。
VOC:倉儲作業訂單不均衡,時多時少,造成有時加班,有時空閑;產品類型差異大,訂單作業時間有長有短;作業過程中等待時間長,導致訂單完成時間長。
2. 問題描述

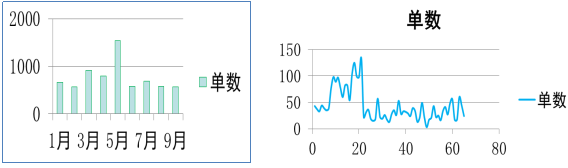

a.2014年1-9月分入庫和出庫單數及件數。以月為單位分類統計,月度作業量不均衡。
b. 以2014年5-7月份為例,以日為單位分類統計。每日作業量不均衡。
3. CTQ樹分析
關鍵CTQ為:人均小時單數,可以分解成:倉儲作業標準工時和作業效率(OPE)。
4. 指標定義
指標類型定義:單位時間內完成的貨物的出、入庫單數。
Y1=倉儲作業標準工時

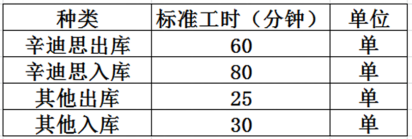

入庫:30分/單* X1(非辛迪思產品的單數)+80分/單* X2(辛迪思產品單數)
【注:入庫工時=系統操作+打印單據+揀配+復核+上架+過賬】

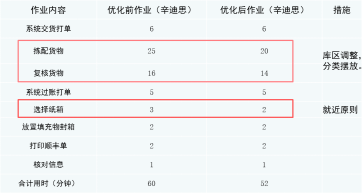

出庫:25分/單* X1(非辛迪思產品的單數)+60分/單* X2(辛迪思產品單數)
【注:出庫工時=系統操作+打印單據+揀配+復核+過賬+順豐單+打包+核對信息】

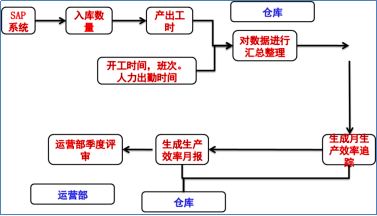

Y2=作業效率(OPE)=作業量(單數)*標準工時/工作時間
5. 項目范圍
a. 收貨

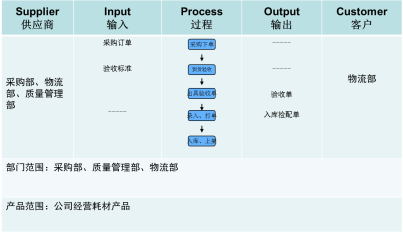

關鍵過程為:采購下單——到貨驗收——出具驗收單——錄入、打單——入庫、上架
SIPOC圖如下:
a. 發貨

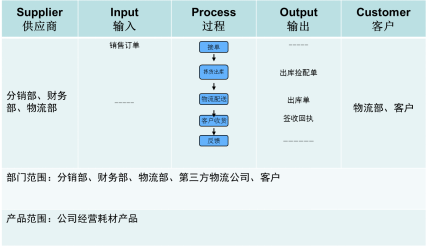

關鍵過程為:接單——揀貨出庫——物流配送——客戶收貨——反饋
SIPOC圖如下:
6. 項目目標及收益
a. 項目目標

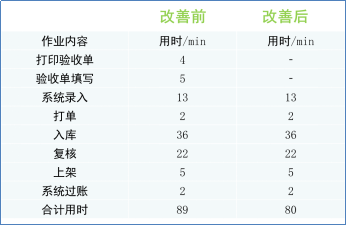

l 標準工時由目前的入庫每單110分鐘(辛迪思和其他)減少為95分鐘,降低13.6%;出庫每單85分鐘減少為70分鐘,降低17.6%;

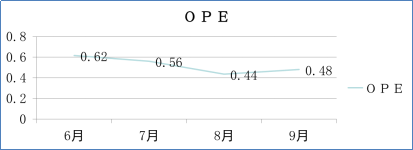

l OPE由當前的0.57提升到0.67,提高17.5%。
b. 項目收益
節省人力成本=人數15%人力成本=2415%7萬≈21萬

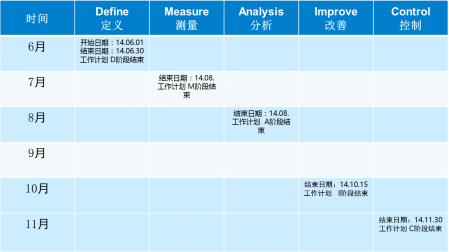

7. 項目計劃
